上周陪朋友去装修公司扯皮。

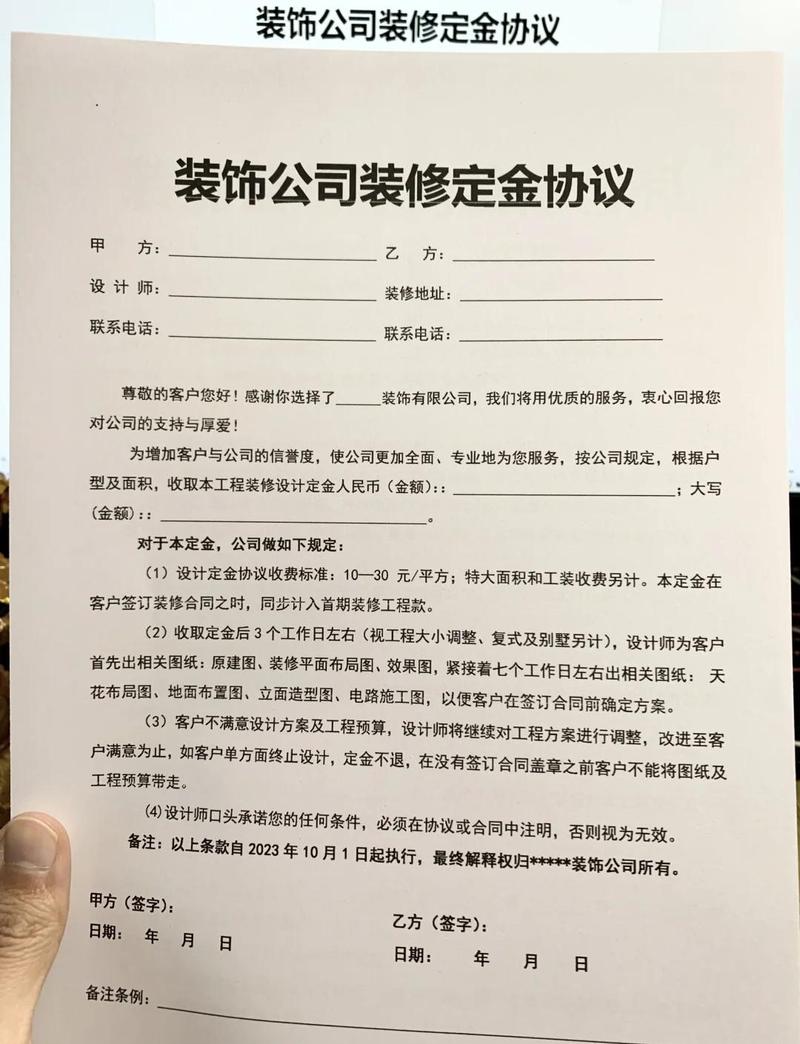

他签合同当天就把60%的首付款打了。现在工地慢得像蜗牛爬,项目经理连他微信都懒得回,发三句能回一个“在安排”。
真的,我每次碰到这种业主都气得想拍桌子。
别信什么“行业统一付款比例”的鬼话

很多装修公司上来就拿一套标准化比例压人,说全行业都是3:3:3:1,先交30%首付款,不然没法开工。
放屁。
没有任何明文规定要求装修必须按固定比例打款,那些把统一比例挂在嘴边的,无非是想早点把钱攥到自己手里——钱落袋了,什么时候去你家干活、活干得细不细,全看人家当天的心情。
我跑了这么多年工地,见过太多一开工就交了大半款的业主,到最后想让工人改个墙面的色差,都要跟项目经理磨半个月。为啥?人家手里攥着你交的钱,根本不急。

别拿“怕得罪装修公司”当借口。你是来买服务的,不是来当冤大头的,只要你按双方约定的完工节点付钱,他凭什么给你脸色看?真要是因为你不提前交钱就摆烂的队伍,趁早换,留着也是给自己添堵。
把付款节奏死死绑在看得见的验收结果上
很多人搞不清楚,到底什么时候该付钱、什么时候该等。其实逻辑特别简单:你付出去的每一笔钱,都要对应你能亲眼核对、摸得到的完工内容,绝不是对方嘴里一句“我们准备进材料了”就值得你打钱。
我给你算个最稳妥的拆分比例,你可以照着套:
第一笔款占总工程款的10%,别在签合同当天就掏。等拆改全部做完,工地的建筑垃圾清干净,你拿着当初的设计图,对着现场弹的线核对一遍——墙体拆的位置对不对,预留的门洞尺寸够不够,没有错拆漏拆的情况,再把这10%打过去。

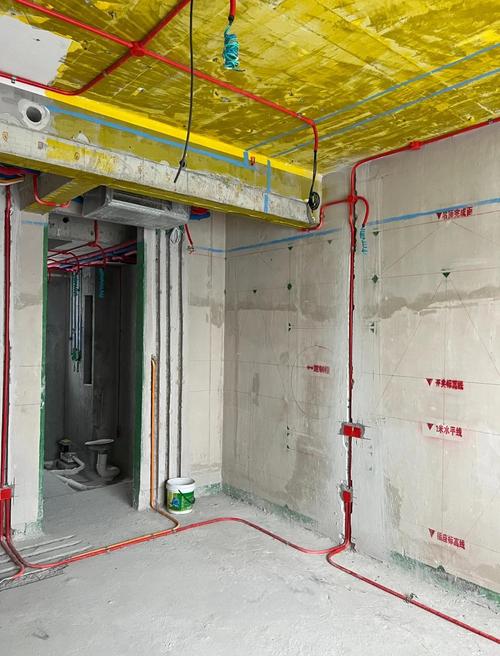

第二笔占25%。等水电全部完工,水管打压测试30分钟掉压在标准范围内,所有插座、开关的通路全部测完,你把每一段走线的位置拍好照片留底,方便以后在墙上打孔的时候不打穿管线,核对完没有问题,再付这一笔。

第三笔占25%。等泥木阶段全部结束,墙砖敲着没有大面积空鼓,吊顶的龙骨踩上去稳得晃不动,木门、窗台石的安装位置跟预留的缝隙对得上,没有歪歪扭扭的情况,再打钱。
第四笔占20%。等油漆全部做完,墙面摸上去没有颗粒感,阴阳角顺直到不挡手,定制的木门、柜体安装完没有明显的磕碰划痕,再付这一笔。
最后剩下的20%,是你手里最有话语权的筹码。
别信装修公司说什么“尾款最多留5%,这是规矩”。凭什么?你手里攥的尾款比例越高,你提的那些小问题——比如柜门有个小划痕、水龙头有点漏水、墙面有个小斑点——他改得越快。要是尾款只剩5%,你让他换块有划痕的柜门,他能拖你仨月。
等全部开荒保洁做完,你拿着小本子对着当初的装修清单一项一项查:水龙头开半小时漏不漏水,每个插座插上去有没有电,窗户关严了漏不漏风,所有你之前提过的整改点全部改到位,过个一周再去现场转一圈,没有反复出问题的毛病,再把这最后一笔尾款痛痛快快结了。
付款时最容易被忽略的几个小坑

先说最要命的:所有工程款一定要走装修公司的公账。别信项目经理说的“你转我私人微信,我给你走内部优惠,能省好几千”。之前有个业主图便宜,把工程款全转了项目经理的私人账户,结果干到一半项目经理离职了,装修公司说没收到这笔钱,扯皮扯了大半年,到现在钱都没追回来。

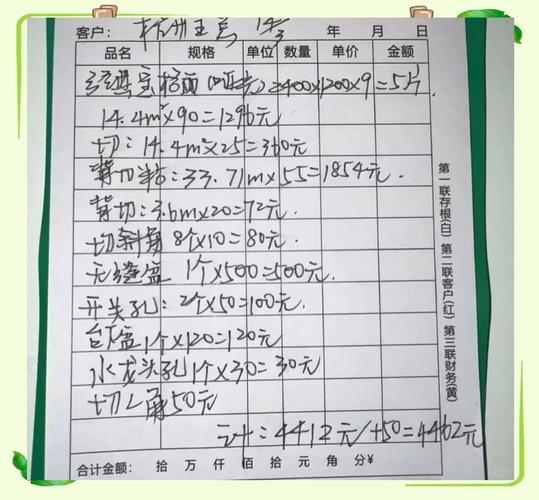

还有,每付一笔钱,一定要让对方开盖了公司公章的收据,别拿个手写的白条就完事。真要是后面出了纠纷,盖了章的收据才是你能拿得出手的凭证。
碰到装修公司拿“不按比例打款就停工”吓唬你的时候,别慌。你就翻当初签的合同,上面白纸黑字写的是“完成某节点内容后付多少比例的款”,他活都没干完就想提前拿钱,本来就是他理亏。真敢停工,你直接找市场监管部门投诉,谁怕谁啊。
哦对,还有主材的付款也别踩坑。不管是瓷砖、木门还是定制柜子,别一上来就把全款交了。最多交个10%的定金,等货送到你家楼下,你当着送货师傅的面核对型号、数量,检查有没有破角、裂纹,核对清楚了再付剩下的货款。定制类的产品更要注意,一定要留20%左右的尾款,等全部安装完,检查完封边顺不顺、抽屉拉着顺不顺畅、门板有没有色差,再把尾款结了。我真见过太多人,定制柜子刚交完全款,商家就开始无限期延期送货,想退钱都退不了。
不过话说回来,也别故意压款压得太离谱。人家活干得完全符合要求,你非要扣个三分之一的钱当要挟,那也不地道。毕竟干活的师傅也要靠这点钱发工资,只要活到位,痛痛快快把钱结了,大家都舒服。
装修这事,从来不是比谁更精明,是比谁能把主动权攥在自己手里。你钱交得越晚,越能看到实实在在的活,后面的麻烦就越少。别等钱全打出去了,才想起当初该留个心眼——那时候,说啥都晚了。
作者|装修
排版|装修
审核|小北
