昨天蹲冲压线旁边吃盒饭,听见组长扯着嗓子骂徒弟。
早上排了两批活,换个模换了快两个小时,原定中午要出的货,硬生生拖到了半夜。
徒弟耷拉着脑袋擦机油,我扒着盒饭没说话,心里感叹,太多工厂做了十几年,都没算明白换型时间这笔账。
别拿术语吓人,换型时间其实就是这点事
很多人一听名字就觉得是啥高大上的名词,说白了就是机器换产品生产,中间停下来花的时间。
从最后一件合格的老产品,到第一件合格的新产品下线,这中间所有花掉的时间,全都是换型时间。
不是说只是把旧模具拆下来装上新模具就完事儿。找搬运车拖旧模具,找扳手找定位销,试打三五个调压力,清理掉机器边上的废料,甚至等机修送钥匙过来开门,这些杂七杂八的时间,全算进去。

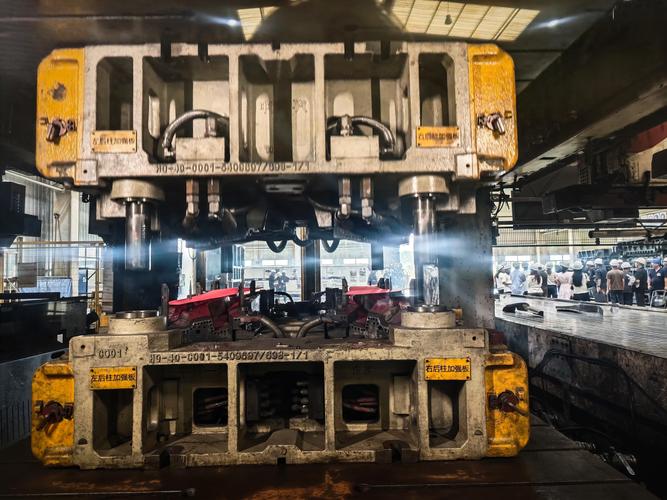

汽车冲压车间换模作业现场
我刚进厂当学徒的时候,跟着老师傅换型,摸半天找不到合适的卡尺,调个参数要反复试十几次,换一次大模,大半个上午就没了。那时候大家都觉得,本来就是这样啊,换产品哪能不耽误时间?
你算过停线的账吗?很多浪费全藏在这里
说实话,我见过太多老板,算成本算得门清,原料涨了五毛都要抠三个月,工人多加了半小时班都要念叨,可从来不算换型停线的损失。
一条线一小时出大几百件货,停两小时就是小一千件没了,赶上赶交期要发空运,那运费都够买一整套快换工具了。
很多做小批量多品种的工厂,看起来订单不少,算下来没赚钱,一半原因都在换型时间上。一天开八个小时,换三次型就耗掉四五个小时,机器一半时间在摸鱼,你赚什么钱?

工厂车间换型作业时间分解记录板
我之前碰过一个车间主任,跟我吐槽说订单太散做不过来,我帮他算了算,一个月下来,机器停在换型上的时间,比生产的时间还多。他当场就愣了,说从来没这么算过。
缩换型时间,其实真不用砸大钱
缩换型时间,其实真不用砸大钱
很多人一听要优化换型,第一反应就是要上自动化,要换全新的机器,大几十万砸进去,其实根本不是这么回事。
能在机器运转时干完的活,绝不要放到停机后做,就这一句话,做到了就能把换型时间砍一半。
原来我们车间换大模,每次要拆十几个螺栓,每个拧几十圈,工人换完都一身汗。后来改成了快拆锁扣,预先把模具在外面的预调台调好参数,旧模具拆下来直接把新模推上去锁死就能开,原来两个半小时的活,四十分钟就干完了。
我第一次看试换的时候,拿着饭盒站在边上,真的傻眼。合着之前几十年,全是在瞎耽误工夫。
还有专门的工具车,把换型要用的扳手、卡尺、定位销全固定放在推车上,换型推过来就能用,不用满车间找工具,省出来的时间都能多做一批活。
当然也不是越短越好,安全该守的得守,不能为了快省步骤出事故。匹配你自己的订单节奏就够用。
不过话说回来,现在订单越来越碎,批量越来越小,换型越来越勤,你换型时间压不下来,就算设备再好,接不了小单,也只能守着大订单喝西北风。
你下次逛车间,别光盯着机器转的时候数产品,停下来看看,算算这一天,机器到底歇了多久。
