踩过三次增项坑才懂:装修合同增项怎么防

前段时间在南京江宁跑工地,碰到个业主蹲在单元门口抽烟,说预算12万装,现在已经加了4万多增项,尾款凑不出来,施工队把水电都断了。
这种事太常见了。十个装修八个碰增项坑,剩下两个是提前把规则焊死在合同里的。

别碰报价单上模糊的「按实结算」

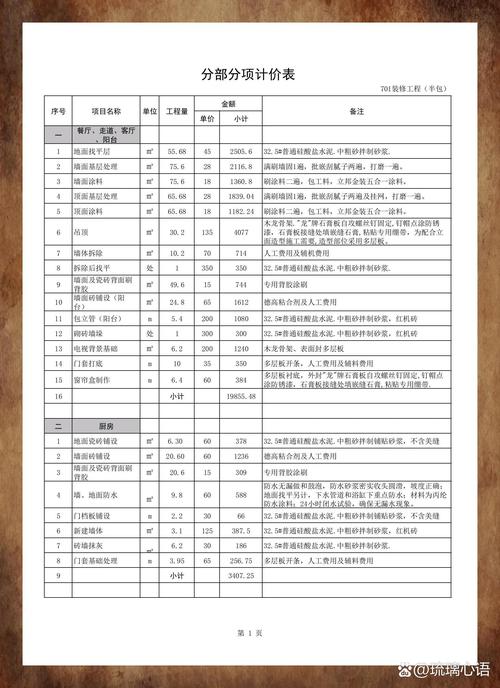

很多装修公司出报价的时候,故意把大块项目写得含糊不清,水电改造写「水电按米实算」,瓷砖铺贴写「超出实测面积按实补费」,听着挺公道对不对?其实全是留好的收口,就等你进场了慢慢勒脖子。
你家原始墙面歪了两公分,铺砖要找补,算增项。你厨房门稍微挪了十公分,多走一米线,算增项。什么都能往「按实结算」这个框里塞。
说实话,量房的时候设计师拿着仪器走一圈,你家有几个墙留几个门,心里门儿清,哪来那么多算不准的?故意漏项少报,就是为了一开始把总价压得低低的,骗你签合同,进场了再坐地起价。
有个最简单的判断方法,你翻报价单,凡是出现「按实结算」的地方,立刻让对方给你算出闭口包死价,算不出来就别签字。干了五年以上的装修,闭着眼都能估出合理区间,哪来的算不准?无非就是想留口子坑你罢了。

装修报价单模糊按实结算条款实拍
装修报价单模糊按实结算条款实拍


不过话说回来,就算你把所有按实结算都改成了闭口价,也防不住有人玩文字游戏。比如报价单写了「客厅铺地砖」,你以为包含了所有辅料工费,结果人家说「报价只含铺贴,不含勾缝、不含找地平、不含材料上楼费」,每一项都要加钱,你说理去?

所有口头承诺,全钉进合同附件里

我见过太多业主吃这个亏。设计师聊得投机,拍胸脯说「不就是个电视背景墙基层吗,我给你送了,这点小事放心」,「床头插座肯定给你留够,不够免费加」,你一听人家这么爽快,不好意思再往合同写,就这么算了。
结果进场换了项目经理,人家一句话就能把你堵死:我哪知道当初设计师跟你说啥了?合同没写,我没法给你做,要做就得加钱。一个插座加八十,你做不做?不做你就只能床头空着,你找谁说理?最后大半都是乖乖掏钱,还落一肚子气。
真没必要。不管多小的事,哪怕就是给你多打一个挂衣服的膨胀钩,只要对方说过给你做,你就记下来,写到合同附件里,让负责人签个字或者盖个章。别不好意思,你是花了钱装房子,又不是免费蹭人家活,立规矩哪里错了?

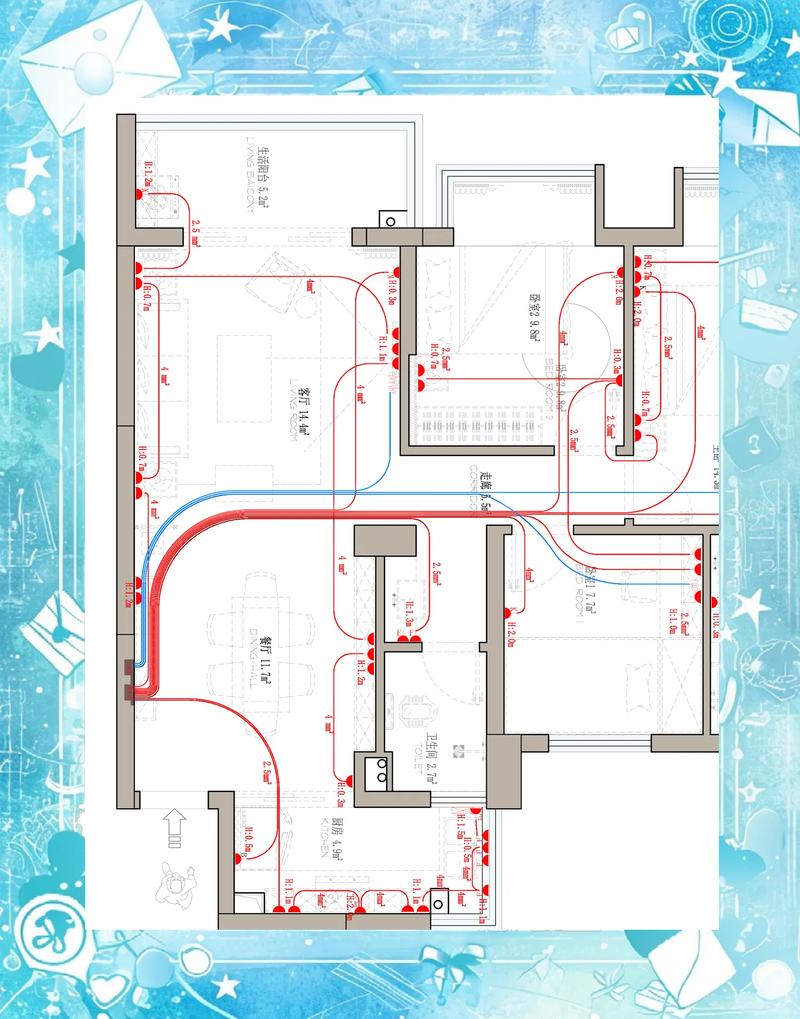

尤其是水电点位这块,一定要让对方把所有点位的位置、数量画成图,附在合同后面,别信什么「我们按行业规范走」,规范是死的,你的需求是活的。你要在梳妆台留插吹风机的插座,要在沙发旁边留充电动自行车的端口,全写清楚,别给后面留增项的空间。

装修合同附水电点位布局图纸实拍
装修合同附水电点位布局图纸实拍


提前说死增项的权责和底线

提前说死增项的权责和底线
提前说死增项的权责和底线
就算你抠得再细,也难免有你自己临时改需求的时候,对不对?那这个时候就要提前把规矩说清楚,丑话放在前头,后面谁都不麻烦。
第一条,只要不是你主动要求改设计改方案,只要是装修公司一开始漏报、少报的项目,这个增项钱,你一分都别出。很多人会被忽悠,说「大家都不容易,漏报了我们也赚不到钱,你肯定得加」,这是他的工作失误,凭啥让你买单?直接翻合同,合同没写就是他的问题,敢停工你就找相关部门投诉,别惯着这种毛病。
第二条,提前说好增项的浮动上限,写进合同。一般来说,合理的增项浮动不能超过总报价的5%,超过的部分全部由装修公司承担,这个规则提前写死,你就不会碰到预算直接翻一倍的破事。
别忘说减项的规则。很多人只盯着增项,忘了减项也有坑。你本来做衣柜,后来改成买成品,要减掉衣柜项目,结果装修公司说「设计费管理费已经扣过了,只能退你材料费」,本来报价八千的项目,只退你三千,找谁说去?所以提前说好,所有你主动减掉的项目,全部按原报价全款退,不许扣这扣那。
还有那种拆分报价的小把戏,一个门拆成门体、门套、安装、刷漆、五金五个项目,一开始只给你报门体的钱,剩下的都藏着,最后加起来比整体报价贵出一大截,你看报价的时候碰到拆分得乱七八糟的项目,直接让对方合并报总价,不合并就别签。
说真的,烦透了这种玩小鬼点子的装修公司,有本事把活做好价格做透明,坑普通人的血汗钱算什么本事?装房子本来是为了住得舒服,结果第一步签合同就给你埋一堆雷,真的没意思。
反正我跑这么多年工地,见过顺顺利利装完、没乱七八糟增项的,全都是签合同的时候抠得特别细的。没什么高深的技巧,就是别着急签字,别不好意思提要求,把所有可能出问题的地方,全摆到台面上说清楚,写进纸里,不给任何人留钻空子的机会,就够了。
