别等漏水开裂才返工:聊聊装修验收关键项

装到最后一步,整个人都脱层皮了对吧?工头追着你签验收单,说没问题没问题,你看都懒得看就签了。呵,等你搬完家,卫生间墙角渗水漏到楼下,墙面裂得像干旱裂开的土地,找工人人都找不到。 别说我没提醒你,验收才是装修最后一道闸门,放错了,前面花的几十万全打水漂。

那些你容易放过的隐形坑

很多人验收只看脸,什么墙面白不白,瓷砖齐不齐,看起来好看就觉得没问题。这恰恰是最大的误区。 隐蔽工程的坑,你住进去三五年才会爆,那时候再修,等于半重装。 比如说水电改完的验收,很多人只看插座位置对不对,开关能开能关就过了。谁会去看水管接得牢不牢,打压做了多久?水管打压必须保压至少半小时,压力掉幅超过0.05MPa就得重新查接头,别听工人说“本来就会掉一点”,那是接头没接好的托词。 还有闭水试验,工人做了一上午就叫你来看漏不漏,你看了地面有水没漏就签字?错。必须满水放48小时,抽半天时间去楼下邻居家看顶板,看管道周边有没有水印。我见过太多人装完一年,楼下找上门才知道防水没做好,那时候撬砖重新做,你家卫生间的浴霸橱柜都得拆,想想都头疼。 看墙面平整度也有小技巧,别用手摸,找个手电筒,贴着墙面斜着照。
装修验收手电筒照墙面凹凸现场
装修验收手电筒照墙面凹凸现场
有没有鼓包,有没有波浪形的起伏,一下子就看出来了。手摸根本摸不出来,等你装完灯,晚上开灯影子歪歪扭扭,再想返工,费钱费料。

不同工序验收该卡什么硬标准

说实话,不同工序进场完都要验收,不是等到全部装完再一起看。每做完一道工序卡一道,错了马上改,别等到后面都封起来了才发现。 木工做完,别光看柜子做的好不好看。所有活的部件都要拉一遍晃一遍,抽屉拉个三五次,看有没有卡滞,会不会掉出来。柜门关上之后,看看缝隙匀不匀,四个角的缝隙不能差太多,不然用两年就会变形关不上。晃一晃门套衣柜框,能晃得动的就是固定没做好,赶紧叫工人加钉。 贴完瓷砖,很多人知道敲空谷,但是怎么算不合格?别听工人说“有点空谷正常”,瓷砖中间空的必须重铺,四个角的空谷超过一块钱硬币大小的,也得换掉,不然温差大了,过不了三年就会掉下来,万一砸到人就是大事。 不过话说回来,瓷砖缝隙不齐差个一毫米其实没事,不影响用,不用揪着不放,工人也烦,你也耽误时间,抓大方向就行。 防水要验收两次,一次是改完水电刷完第一次防水,一次是贴完砖之后刷完第二次防水,两次都要做闭水,别省那两天时间。

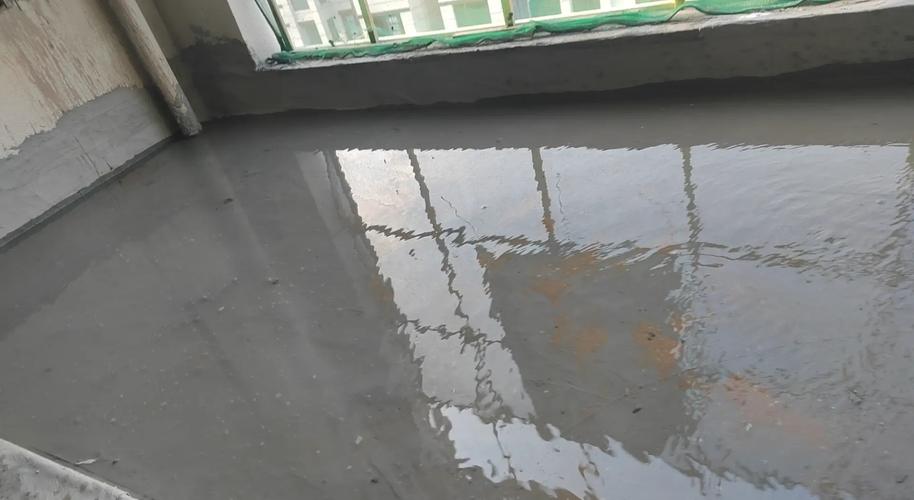

装修卫生间闭水试验满水现场
装修卫生间闭水试验满水现场

签验收单前的最后一遍排查

签验收单前的最后一遍排查
签验收单前的最后一遍排查
所有活都做完了,马上要签竣工单结尾款了,这时候别放松,花两个小时走一遍全屋,别偷懒。 挨个试插座,拿个手机充电器或者小台灯,每个插座都插一下试通电,别嫌麻烦。我见过业主住了一年,想用沙发旁边的插座,才发现根本没电,那时候走的暗线,根本修不了,只能拉明线,丑得要死。还有开关,试一下每个开关控制的灯对不对,有没有接错的。 五金洁具挨个试,把手拧一遍,马桶冲三次,看排水顺不顺畅,有没有漏水,拿干纸巾擦一遍马桶底部,看有没有渗水出来。往地漏倒一大桶水,看排水快不快,有没有积水,很多工人装修的时候把水泥沙子掉进去,堵在里面,你刚开始用没感觉,越用越堵,最后就得撬砖通。 窗户和入户门,关一遍开一遍,拿一张A4纸塞在缝隙里,关上门之后拉纸,如果拉不动,说明密封好,如果能轻松拉动,就是密封不严,冬天漏风夏天漏冷气,白白多交电费。 真的,装修这回事,你多上一分心,后面少十分麻烦。工头不会替你住,装修公司也不会给你掏维修费,自己把好这最后一关,住进去才能安生。
