前阵子陪朋友跑装修公司,翻她拿回来的合同初稿,翻到第三页我直接火上来了——光“根据现场实际情况调整费用”这种模糊表述就写了四回。谁跟你说实际情况?墙里多出来的钢筋要剔是你的事,我掏的钱凭啥给你擦屁股?
别信什么签了合同就万事大吉的鬼话,我见过太多业主,签合同的时候连条款都没逐字读,最后结账的时候比原报价多掏40%的钱,蹲在工地门口哭都没用。
别被“闭口合同”的话术绕进去

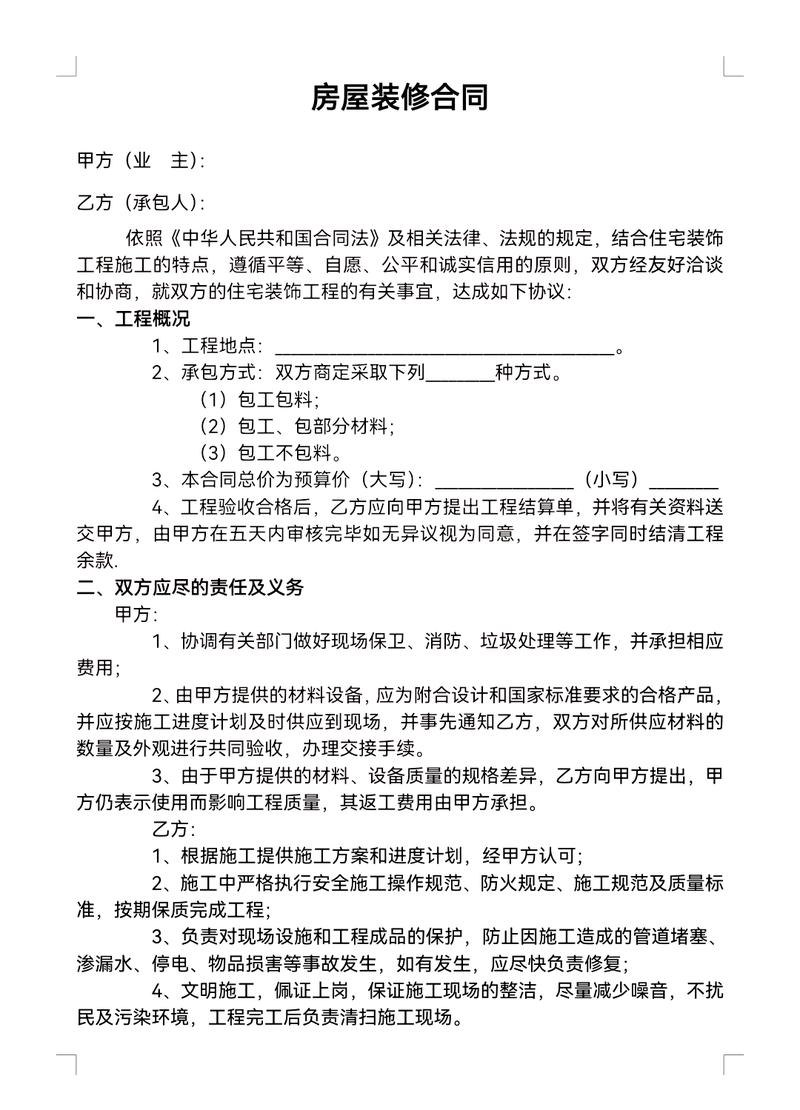

现在好多装修公司都拿“闭口合同”当噱头,说签了之后没有任何额外收费,让你赶紧交钱。真不是我泼冷水,市面上九成的闭口合同,都藏着一堆免责的小尾巴。
比如合同里写着“因房屋结构偏差、开发商预留点位不符合施工要求产生的调整费用,由业主自行承担”。你想想,哪个老房子墙的垂直度能完全符合施工要求?哪个开发商留的水电点位能刚好对上你的家具布局?这些全是给增项留的口子。你签的时候觉得是全包,最后墙要找平、水电要改位,每一项都算你头上,加个两三万都是常规操作。
我见过最离谱的,合同里写着“墙面粉刷按实际涂刷面积计算”。啥叫实际涂刷面积?他给你算的时候连踢脚线上面一毫米的地方都给你数进去,你跟他掰扯,他说合同写了按实际,你有啥话说?

说白了,闭口合同不是不能签,你得把那些“根据实际情况调整”的模糊表述全划掉,换成明确的判定标准——比如墙体垂直度偏差在3公分以内的找平,全包含在原报价里,超出部分怎么收费,提前说死。
把所有可能的增项提前算在明面上

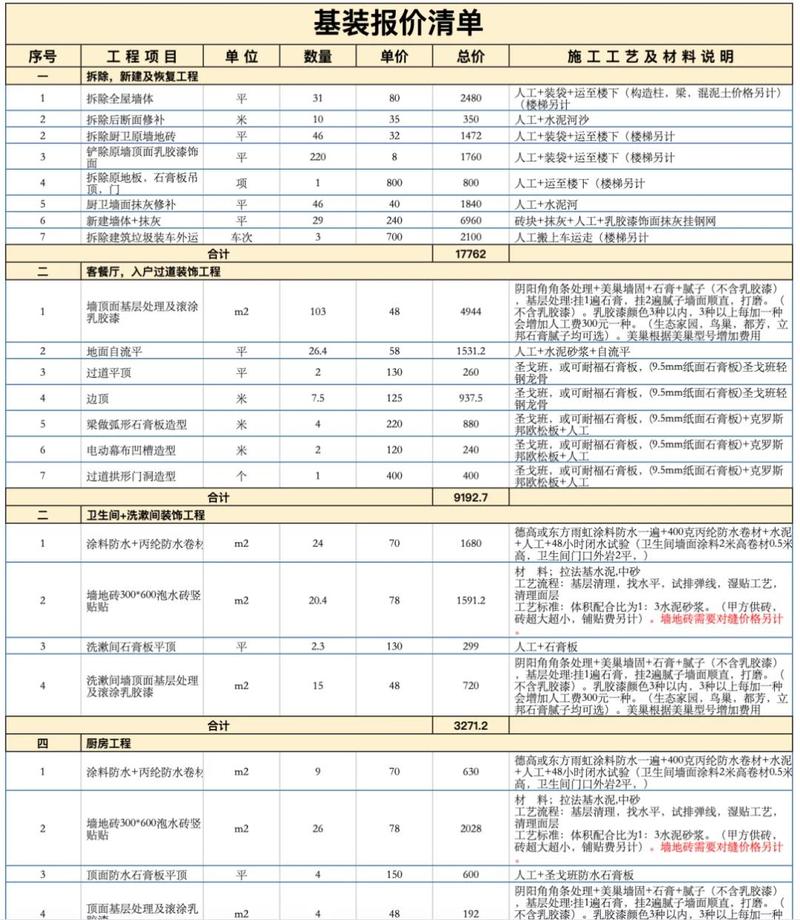

别等增项找上门了才想着怎么砍价,签合同之前就把所有可能产生的额外费用列成附录,每一项的单价、触发条件全写清楚。
比如水电改造,别只写“水电改造预估多少钱”,你得让他写清楚,每个强电点位多少钱,每个弱电点位多少钱,超出预估长度的电线每米多少钱,水管每米多少钱,甚至要写明白,如果是装修公司量房的时候算错了点位、少估了长度,那多出来的钱全是他们自己承担,不能算在业主头上。
还有材料替换的问题,好多人签合同的时候定了某款瓷砖、某款乳胶漆,施工的时候工长说这款缺货,给你换个“同档次”的,最后结账的时候给你算成升级款的差价。你得在附录里写死,所有材料替换必须提前给你看实物样品,报明确的差价,你签字同意了才能换,不然他随便换,你可以要求他按原合同的材料返工,所有损失他自己承担。

说实话,我每次跟业主说要列这个附录,十个有八个嫌麻烦,说装修公司拍胸脯保证不会乱加钱。信他个鬼。等他水电做完告诉你多了120米线,要多掏八千的时候,你再翻合同,里面啥约定都没有,你是签还是不签?不签的话他撂挑子不干,你找别的队来接盘,之前的活全得拆了重来,那才叫叫天天不应。
留好拒绝无理由增项的硬口子
好多人碰到的套路是,工人当天在工地跟你说“这个地方得加个东西,不然不好用”,你口头答应了,最后结账的时候给你算成天价。你说你当时没签字,他说你口头同意了,扯都扯不清。
所以一定要把这句话写进合同的正文,不是附录,是正文:所有没有业主书面签字确认的增项,一律视为已包含在原合同报价范围内,业主无对应付款义务。
我之前碰过一个业主,就是合同里写了这句话,装修公司的工长偷偷给她把阳台的保温层拆了,说要多收两千块拆改费,最后拿合同出来怼,工长灰溜溜的自己把钱掏了——谁让你拆之前不找业主签字?
还有个容易漏的点,所有涉及费用浮动的项目,必须明确标注计量单位、预估工程量、超出部分的单价。别信什么“墙面找平一项”“垃圾清运一项”这种模糊的表述,你得问清楚,一项是按平方米算,还是按整个空间打包,打包的范围包含哪些内容,不然最后他说“一项”就是整个屋子的找平,你掏的钱能比预算多一倍。
不过话说回来,你也不能太轴,真的碰到那种墙里露出来个大窟窿,不补的话后面柜子装不上,这种客观存在的问题,你跟人扯皮也没意思。关键是价格要提前说死,不能他说多少就是多少。
真的,别等钱掏出去了才后悔当初没多翻两页合同。装修这行,你对他客气,他就对你开刀,你把规则提前摆到台面上,他反而不敢随便乱加价。别嫌麻烦,你现在在合同上多花两个小时抠字眼,后面能少跟装修公司扯三个月的皮,甚至能少掏大几万的冤枉钱,这笔账怎么算都划算。
