踩坑之后才明白:传统工厂数字化车间改造的真话

上个月0923在南京江宁跑工厂,约了做五金精密加工的老陈喝茶。刚坐下来他就掏出烟叹气,说去年砸了钱改车间,差点把半条生产线搭进去。

别上来就堆设备,先理清楚你要解决啥

老陈一开始听了招商会的宣讲,心动得不行,回来就拍板要做全车间数字化改造。集成商过来画了个漂亮的效果图,说改完就能省不少人工,他当场就签了合同。结果进场调试,三天就出乱子。老工人不认新系统,原来的流程全被打乱,急着交的货出不来,差点赔了违约金。 说实话,我见过太多传统工厂老板踩这个坑。把改造当成了跟风凑项目,而不是解决自身问题的工具。一开口就要做无人车间,就要全链路数字化,根本没静下心想:我现在头疼的事是什么?是换模慢?还是不良率波动大?还是成品找货要花大半天?

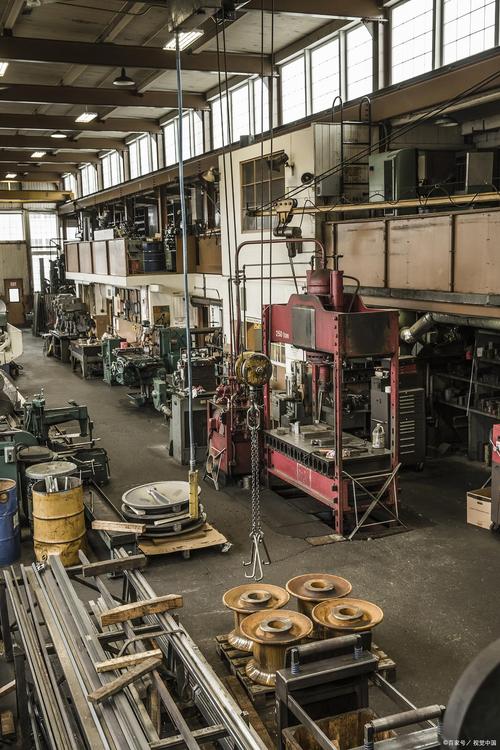

南京传统五金工厂待改造车间实拍
南京传统五金工厂待改造车间实拍
大部分做代工、做订单的传统工厂,痛点都集中在一两个环节,根本不需要全车间一起动。老陈后来调整了方案,砍掉了八成不必要的设备和模块,先挑了一直出问题的三个冲压工位改造,花的钱不到原来预算的三分之一。

改完不是终点,得留够调整空间

原来的方案是把所有参数锁死,所有流程按系统走,一点改不了。可老陈的工厂接的都是多品种小订单,今天客户改个尺寸,明天换个材质,刚性的系统根本转不开。 现在的方案留了自定义端口,现场班组长就能改参数,不用找技术部远程调试。跑了小半年,原来换模要四十多分钟,现在熟手不到二十分钟就能搞定,不良率也稳了下来。
改造后传统工厂数字化工位操作屏幕
改造后传统工厂数字化工位操作屏幕
不过话说回来,留空间不是说放任不管。改完第一个工位,每周抽半天时间跟工人碰,哪里不好用,哪里点着麻烦,小改小修不断,半个月就能顺过来。很多人追求一步到位,觉得改完就不能动了,哪有这么完美的事?工厂的订单一直在变,人员一直在变,改造本身就得跟着变。

工人的接受度,比系统参数更重要

工人的接受度,比系统参数更重要
工人的接受度,比系统参数更重要
我见过不少改造,系统参数很漂亮,演示的时候全是亮点,就是工人不愿意用。为啥?界面全是专业术语,字小按钮密,年纪大点的工人看着都晕,点错一次出一堆废件,谁愿意碰? 老陈原来也碰到这个问题,老班长带头抵制,说干了三十年了,不用这个新系统也能干活。后来老陈想了个招,把老班长拉进项目组,每天给五十块的补贴,就让他提意见,改界面。原来的满屏参数,改成了大按钮,常用的操作放在最显眼的位置,输订单号就能自动调参数,不用记。 后来改完,老班长成了头号宣传员,工人有问题都找他教,推广起来一点阻力都没有。原来换模要老班长记十几个参数,年纪大了记性不好,有时候记错了还要出问题,现在输完号等着就行,他自己说现在干活省了好多脑子。 很多改造项目把重心全放在找集成商,买设备,就是忘了,最后天天用这个系统的,是一线工人。你不顺着他们的使用习惯改,再好的系统也只能摆在那当展厅,客户来了参观完,该怎么干还是怎么干。 前几天老陈给我发微信,说现在第一个片区跑顺了,下个月再扩两个工位,慢慢改,不急。其实做这件事,哪有什么神乎其神的秘籍?无非就是别贪大,别跟风,盯着自己的痛点,带着工人一起改。毕竟,能帮你解决问题的改造,才是有用的改造。
